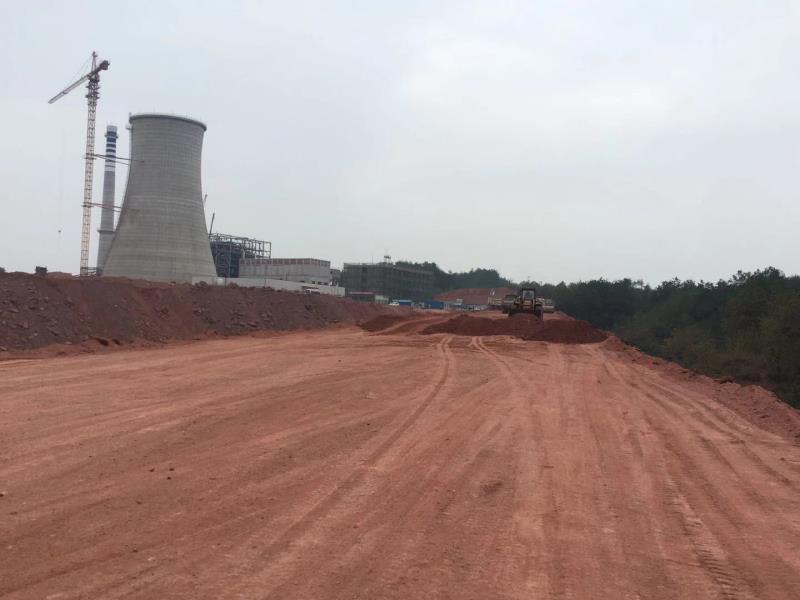

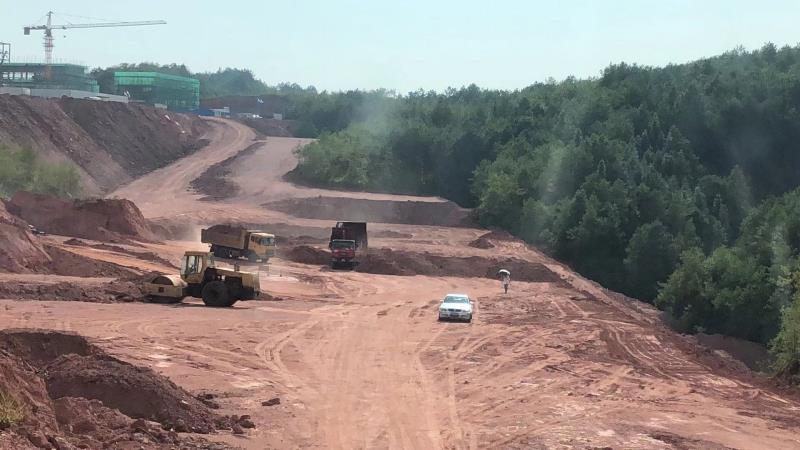

石城城投集團下屬子公司華億公司負責施工的石城縣智慧生物質發電774米長、15米寬的道路路基土石方工程,于2020年10月底完工。提前半個月交付路面硬化施工。

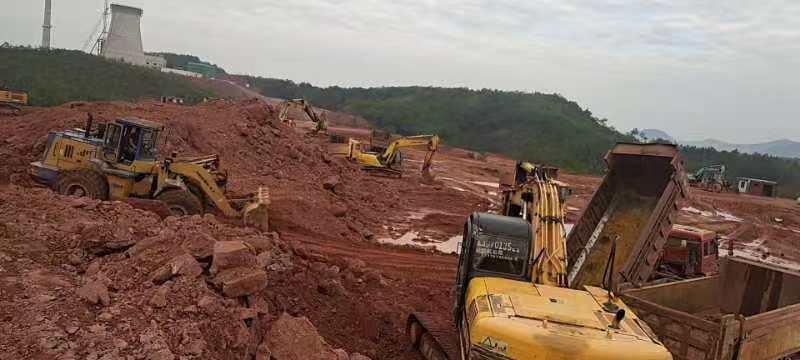

投資1000萬元的智慧生物質發電道路路基土石方工程于5月初進入施工以后,華億公司堅持“一線工作法”,施行現場辦公、靠前指揮,實行掛圖作戰,動態管理項目攻堅進展,協調解決項目建設中存在的困難和問題,倒排工期,形成合力,從而確保了工程施工進展順利。施工過程工程中,華億公司倒排工期,集中人力、機械突擊施工,嚴格分層碾壓,保證路基質量。到目前為止,全面完成1米直徑、222米長的山體排水管道鋪設,完成約75畝總計55萬立方米場地土石方開挖、整平、回填、壓實。
